某市政桥梁工程部分桩基施工位于水域环境,其地质条件以黏土层与细砂层为主。在实施传统机械引导钻孔法进行钢板桩植入作业时,遭遇了钢板桩推进受阻的技术难题。为应对这一挑战,甲方项目技术团队经过多方案综合评估,决定采用高压水射流引导技术进行拉森钢板桩的植入作业。该技术通过高压水流对地层进行冲击,使黏性土与砂性土层得以软化,从而顺利实现钻孔与钢板桩的植入,解决了现场施工难题。

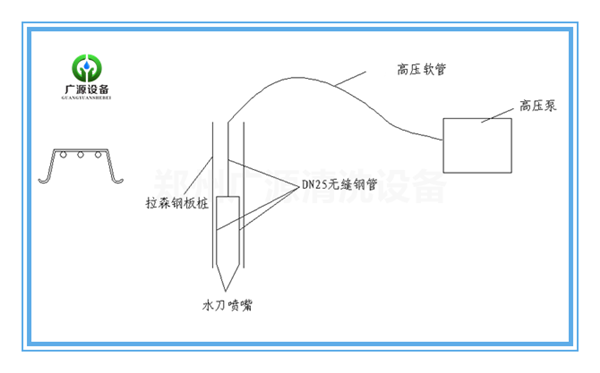

现场施工采用长度为12米的拉森钢板桩,其中一根作为“引导桩”,其桩身焊接固定有两根直径25毫米的无缝钢管。插打端在无缝钢管头部安装有两个高压水射流喷嘴,无缝钢管上部则通过高压软管与高压泵相连。施工时,将高压水射流装置固定于引导桩上,与钢板桩同步植入。在植入过程中启动高压水泵,利用高压水流冲击地层,使黏性土与砂性土层软化,直至达到设计深度。随后拔出引导桩,更换为普通钢板桩重新植入,如此循环作业。桥梁工程高压水刀引孔桩基施工
启动流程
安装高压水射流装置→连接高压泵→设备调试运行→引导桩钻孔植入与拔出→钢板桩植入→循环钻孔与钢板桩植入

1.精准定位放线
施工前,对钢板桩的植入位置进行测量与标记。
2.施工交底说明
确定拉森钢板桩的施工定位线,并对打拔桩机操作人员及辅助工人进行详细的技术交底。
3.设备调试运行
将水射流装置安装于引导桩上,连接高压泵并进行调试,确保整个系统运行正常。
4.引导桩钻孔植入与拔出

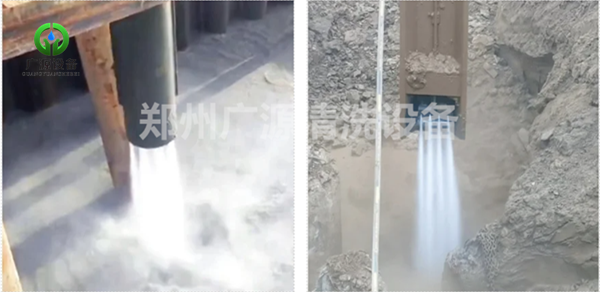

利用打拔机将水射流引导桩植入土层约0.5米,随后启动高压泵,继续向下施工至设计高程,停放3-4秒后拔出。
5.钢板桩植入
拔出引导桩后,将施工钢板桩沿已引导好的孔位植入,施工期间需严格控制钢板桩的垂直度,并及时进行纠偏,直至达到设计高程。
6.循环作业
按照上述步骤循环施工,注意已引导好的孔位需及时跟进植入钢板桩,避免长时间静置导致粉砂沉积,必要时需重新引导钻孔。

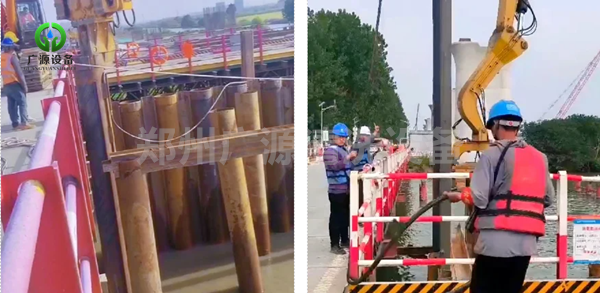

在桥梁墩柱施工过程中,利用该技术仅耗时3天便顺利完成了110根钢板桩的植入工作,成功完成了5#墩的钢板桩围堰施工任务。




在钢板桩支护施工中,当地质条件需要引导钻孔时,采用高压水刀引孔打桩机可明显减少各项施工作业成本。相较于传统钻孔引导工艺,该技术仅需增加一名高压水泵操作人员,既降低了成本、保障桩体质量又提升了施工效率,为现代建筑与土木工程领域提供了有力的技术支持与应用方案。
